Precej mokra in deževna pomlad, ki počasi že vsem preseda, v marsičem upočasnjuje in ovira delo tudi delavcem Komunalnega podjetja Kamnik, ki pa kljub slabemu vremenu uspejo poskrbeti za redna in nujna vzdrževalna dela, prav tako pa nadaljujejo tudi z deli na investicijskih projektih Občine Kamnik.

Tedenski vestnik KPK (od 21. do 27. 5. 2019)

Urejanje in vzdrževanje občinskih cest in javnih poti

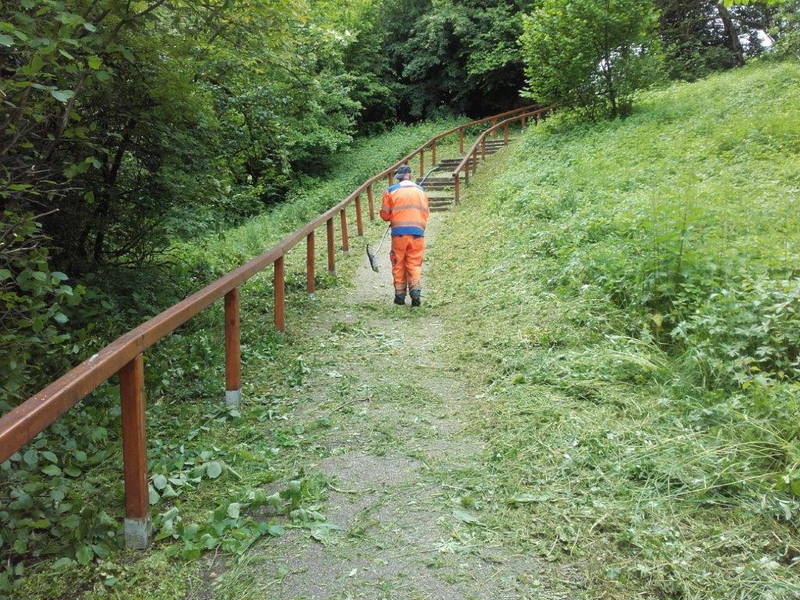

V prejšnjem tednu so delavci Komunalnega podjetja Kamnik poskrbeli za ureditev še nekaj odsekov več kot 420 kilometrov kamniških občinskih cest in javnih poti.

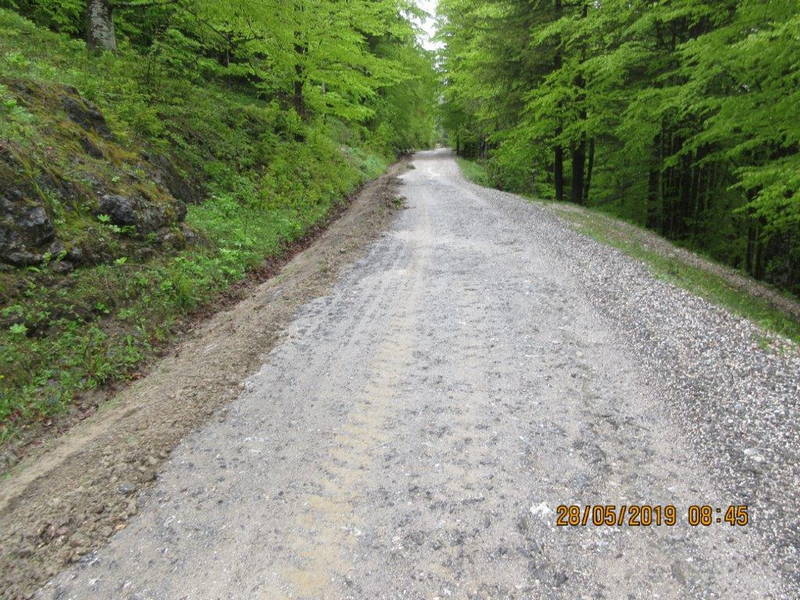

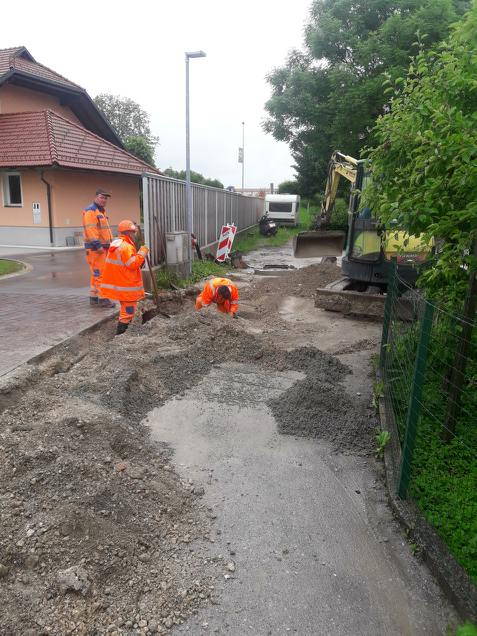

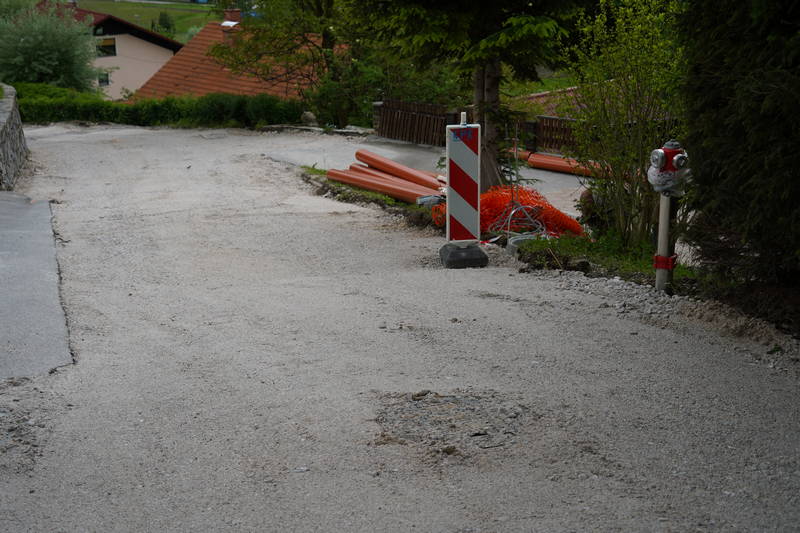

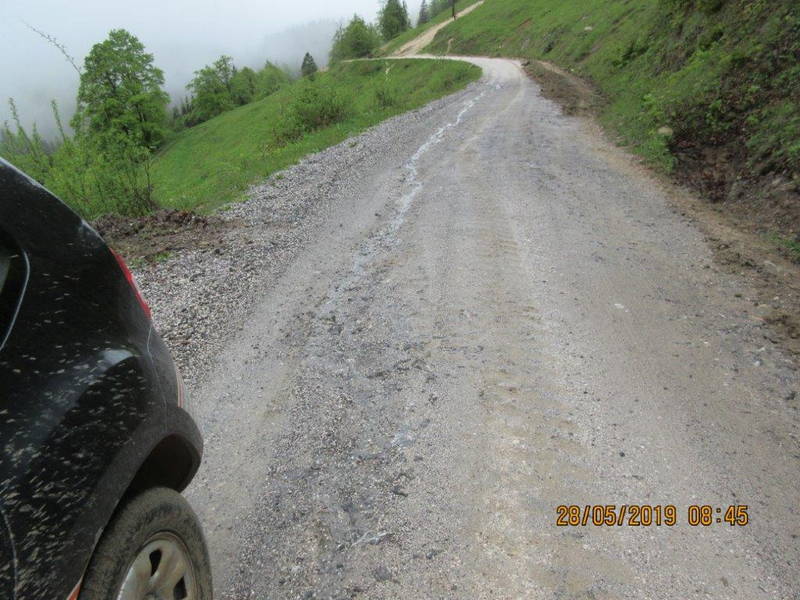

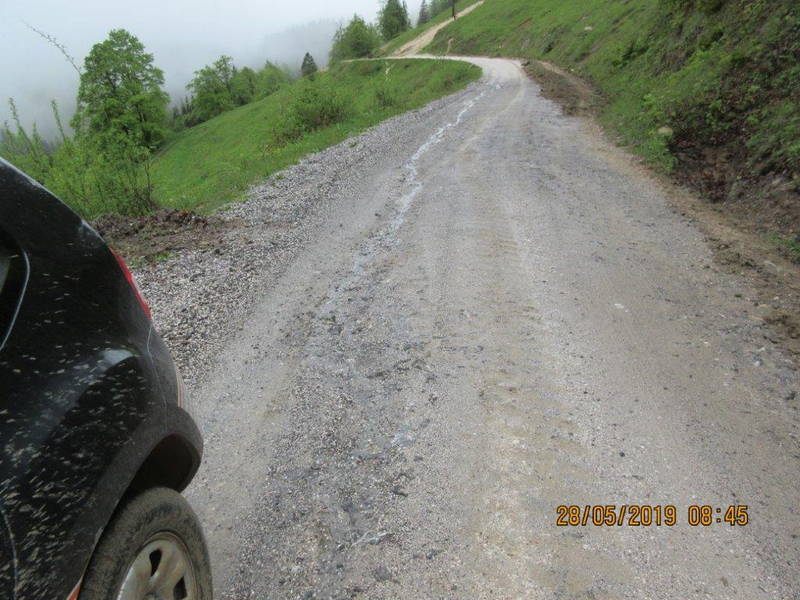

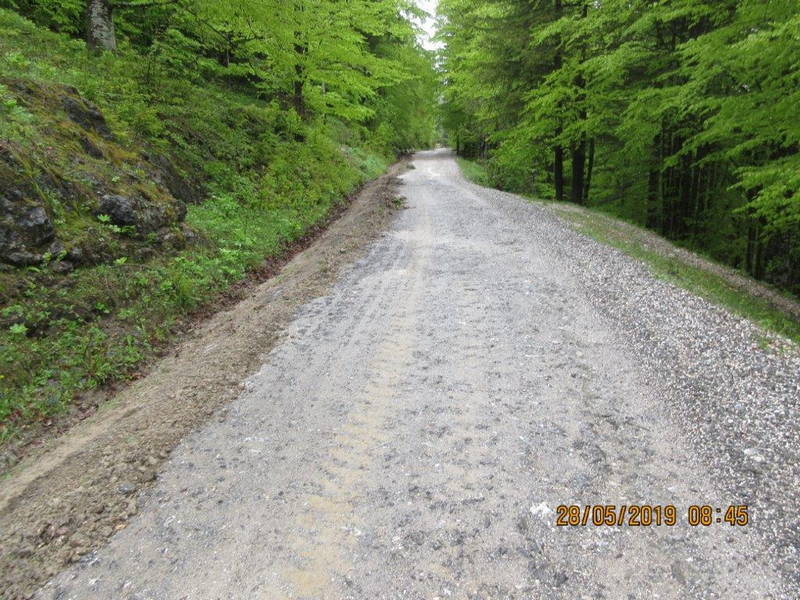

Pokrpane so bile makadamske ceste med Zavrhom in Kališami, Brišami in Sotesko, Brezjami in Gozdom, v Vrhpoljah in na Kranjskem Raku. Na območju Žal so bile nasute bankine, na Vranji Peči in v Zgornjem Tuhinju pa izdelane nove mulde.

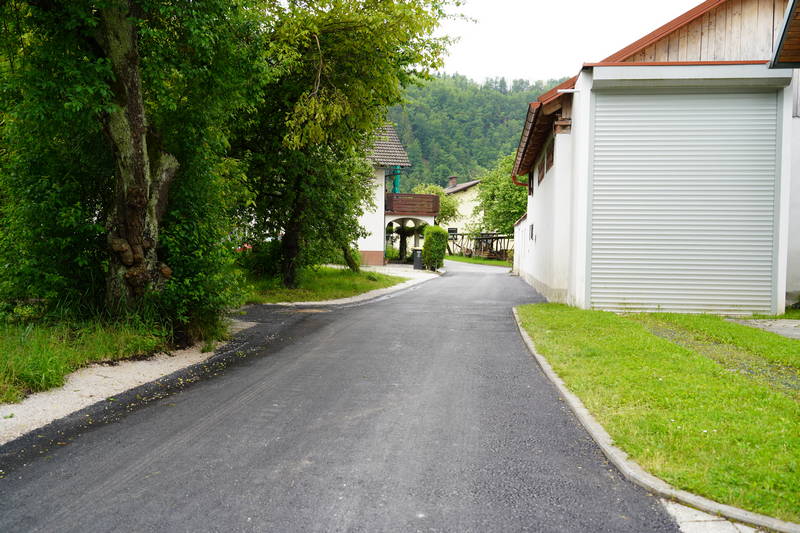

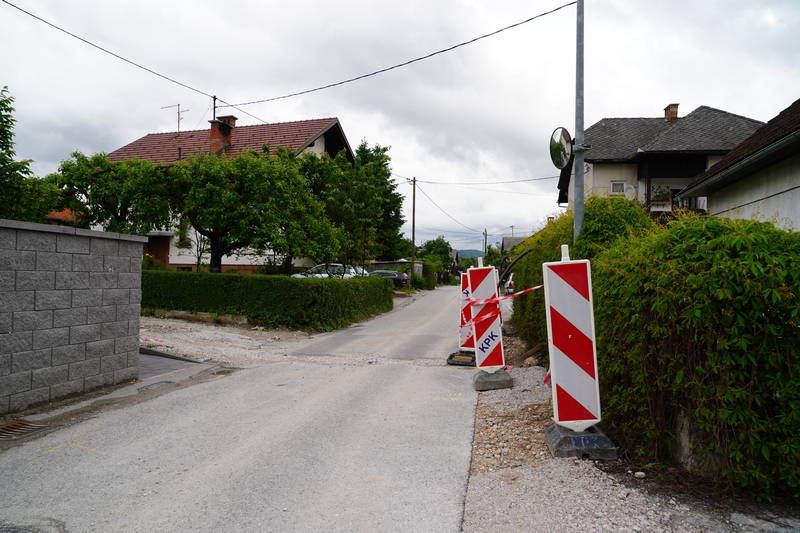

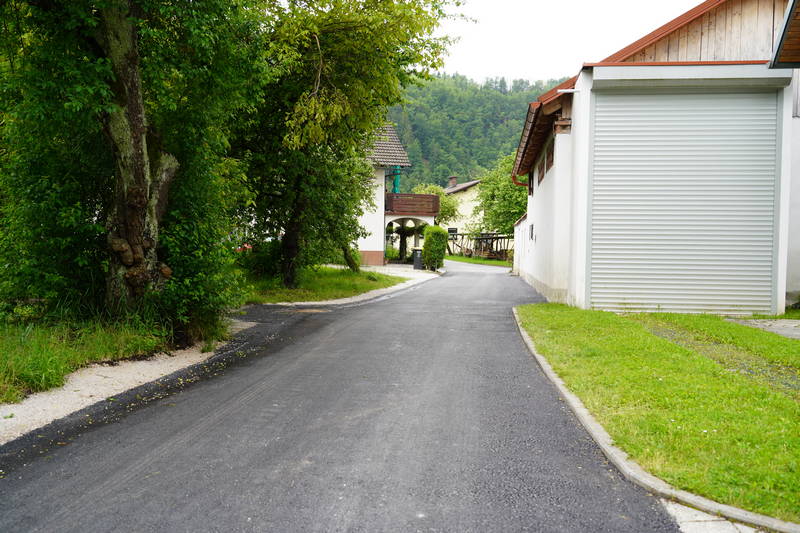

Vzdrževanja so bile deležne tudi asfaltne ceste v Bistričici, Zgornjem Tuhinju, Lanišah, Stolniku, Palovčah, Hruševki, Nevljah in Prašnikarjevem drevoredu, na katerih so bile z vročo asfaltno maso pokrpane luknje v cestišču, v Nevljah pa je bil urejen in saniran del ceste, ki vodi proti tamkajšnji cesti.

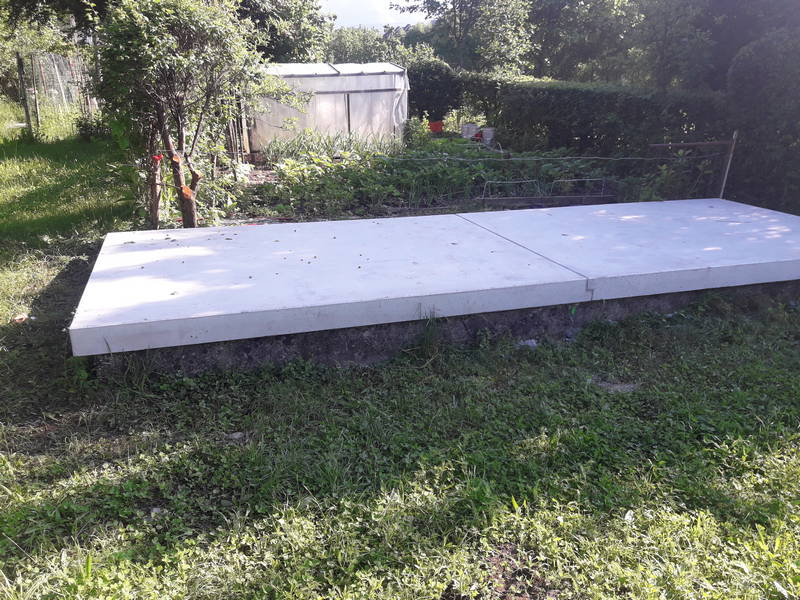

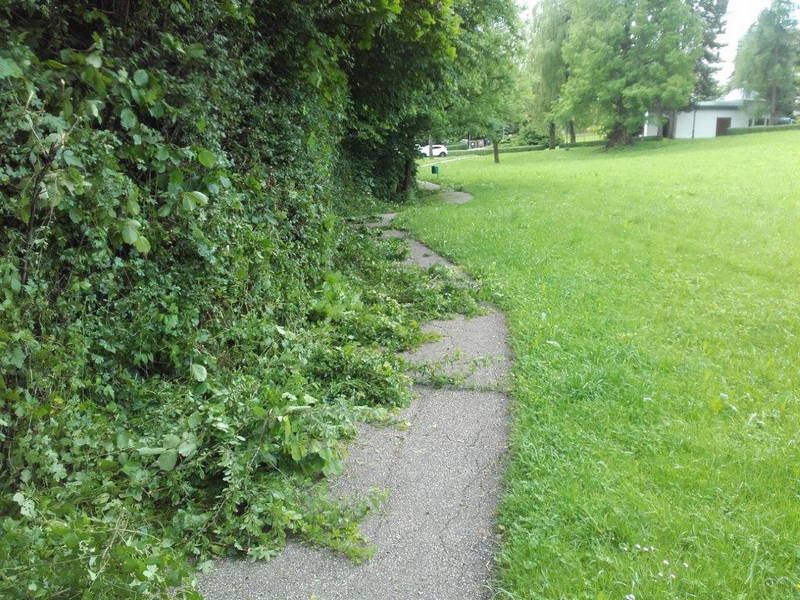

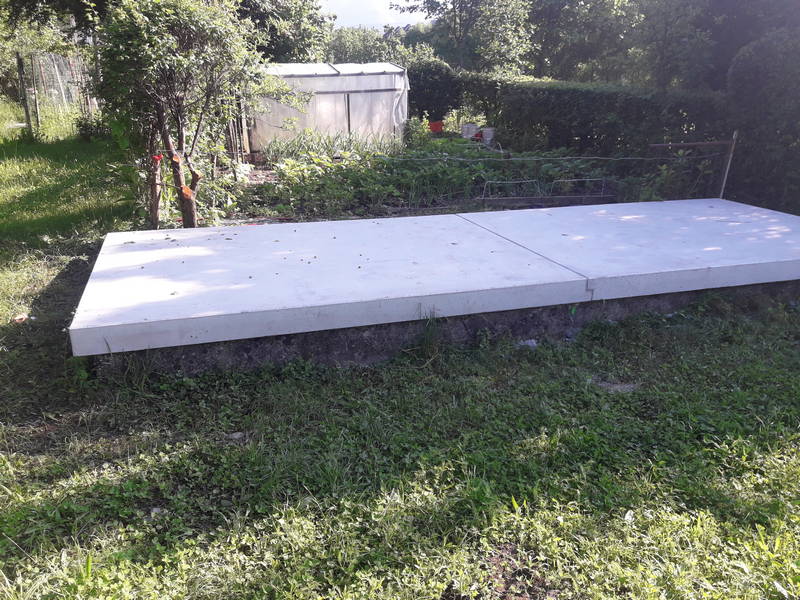

V okolici Kamnika je bilo poskrbljeno za obnovo horizontalne kanalizacije, pokošen je bil Keršmančev park, na Steletovi je bila nad zakloniščem postavljena betonska plošča, na Perovem in na Bregu so bile obsekane veje, na Novem trgu očiščeni robniki.

Opravljena je bila še vrsta drugih manjših del, od menjave drogov prometnih znakov in betonskih pokrovov, obenem pa se je izvajal tudi redni pregled občinskih cest in javnih poti.

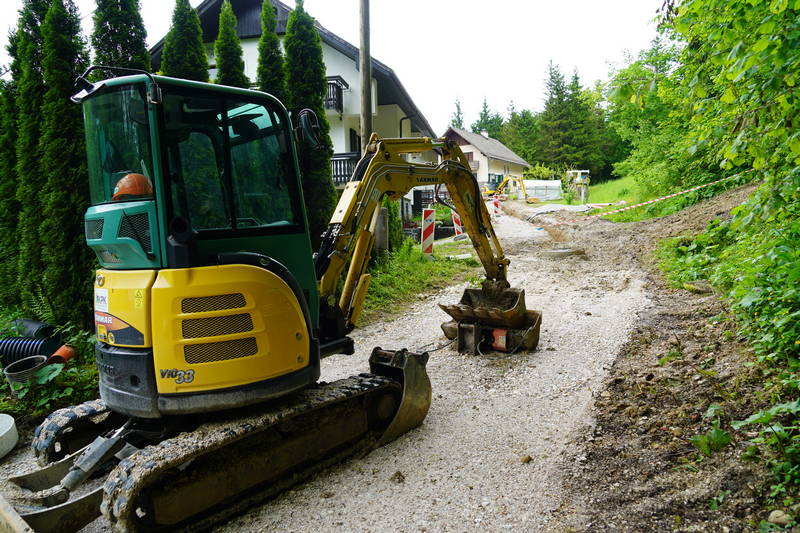

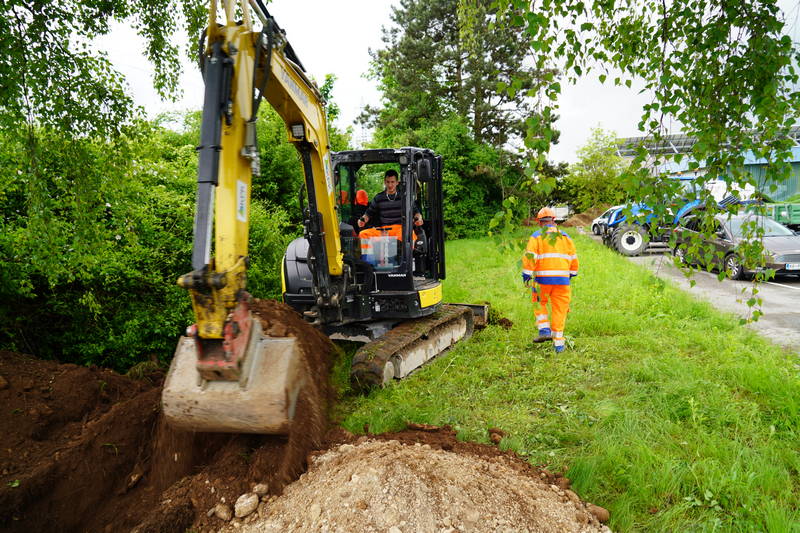

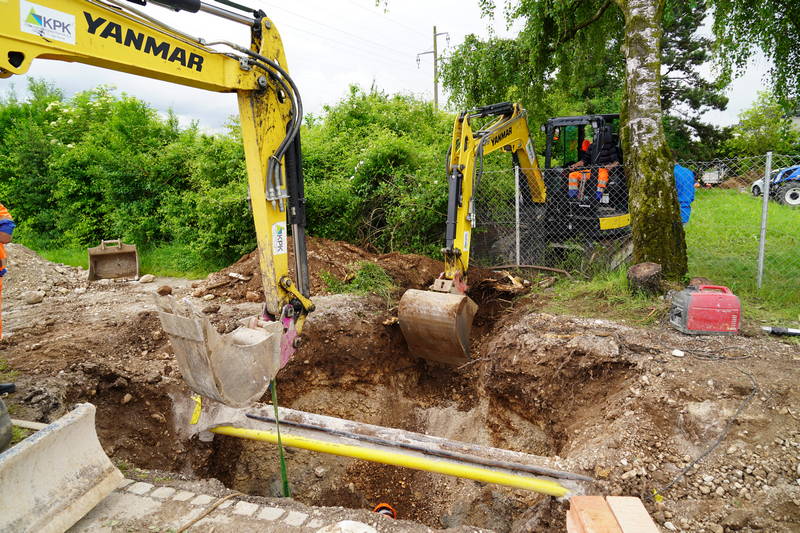

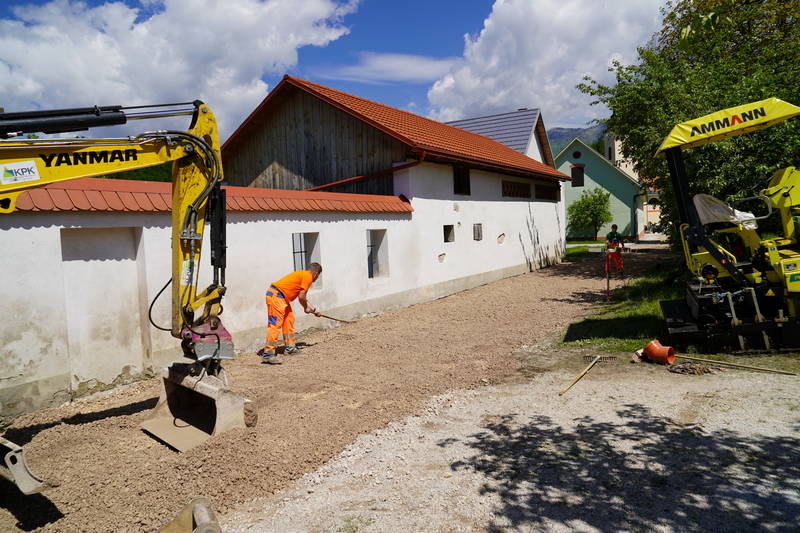

Izgradnja sekundarne kanalizacije in vodovoda v Tuhinjski dolini

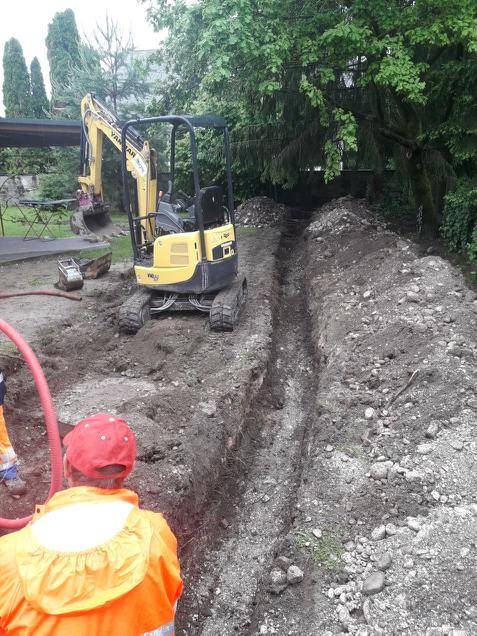

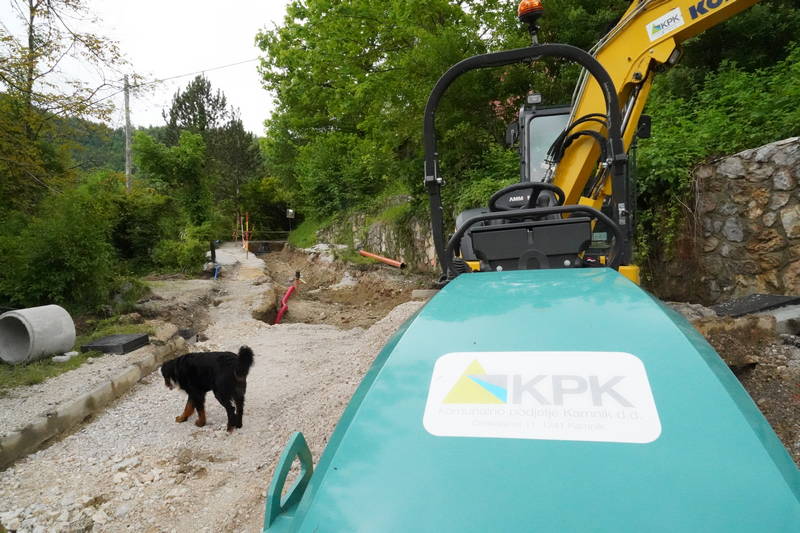

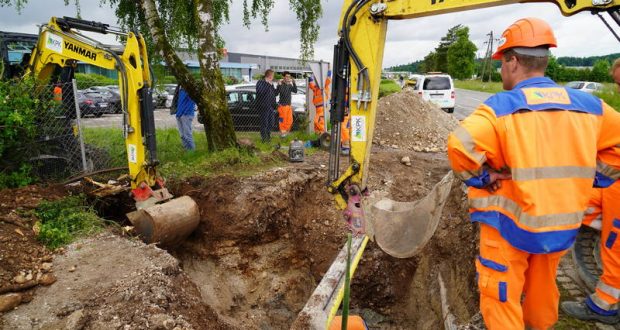

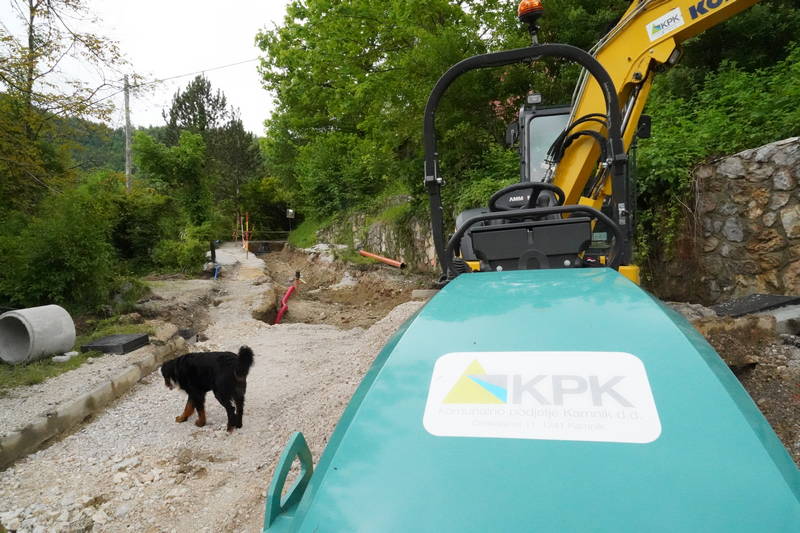

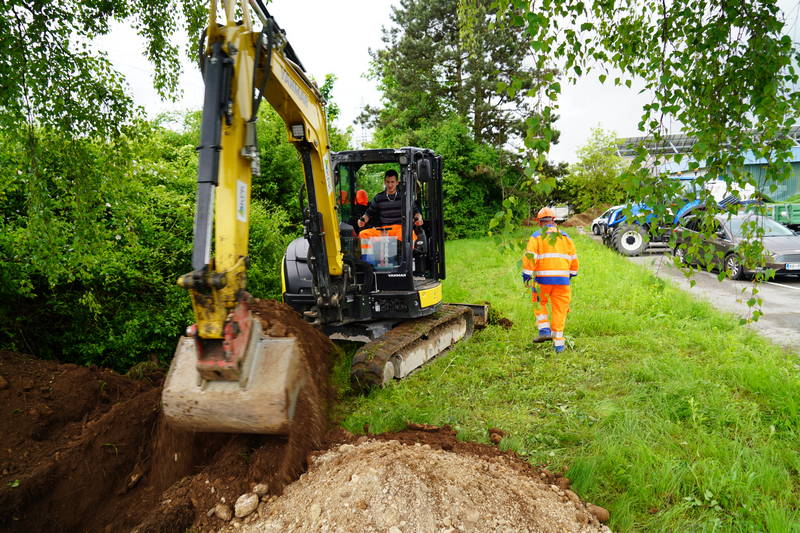

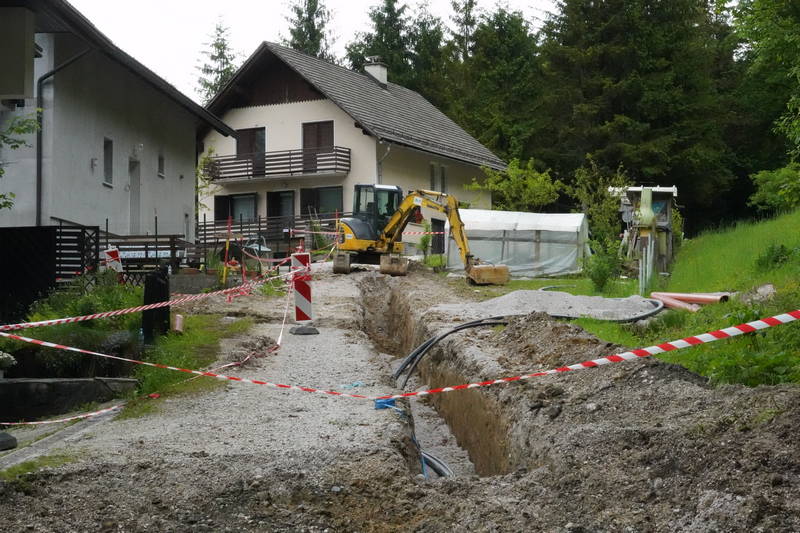

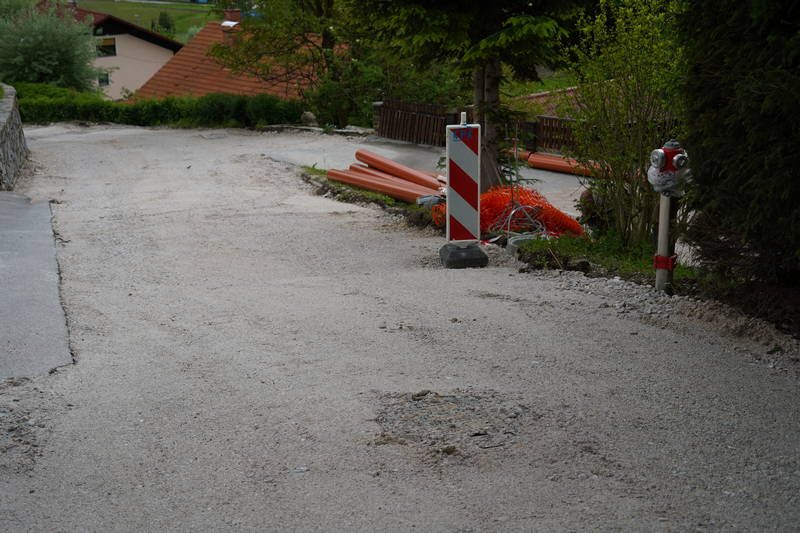

Na območju Tuhinjske doline se še naprej nadaljuje izgradnja sekundarne kanalizacije in vodovoda, ki jo je v prejšnjem tednu vsaj nekoliko upočasnilo in oviralo slabo vreme z domala nenehnim dežjem. Kljub slabemu vremenu, pa je bilo vseeno kar nekaj narejenega, delavci Komunalnega podjetja pa bodo zamujeno zagotovo več kot nadoknadili v prihodnjih dneh, ko naj bi se končno vendarle tudi razvedrilo.

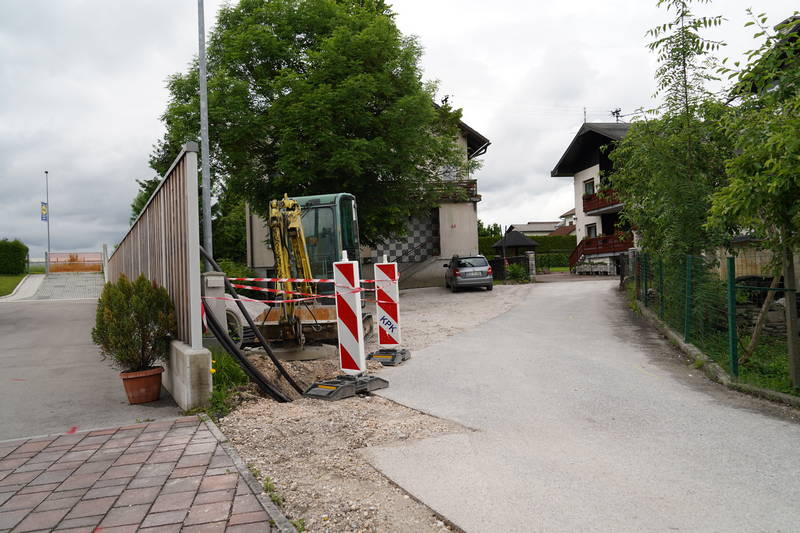

Kabelska kanalizacija v Šmarci

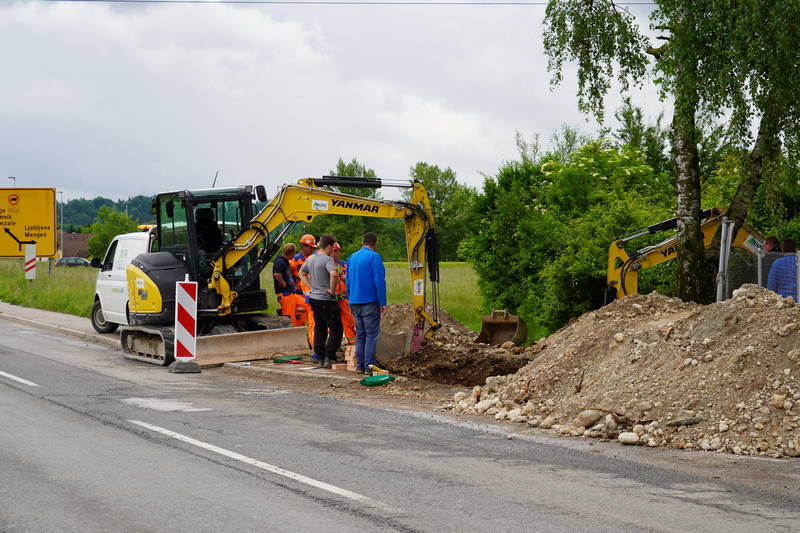

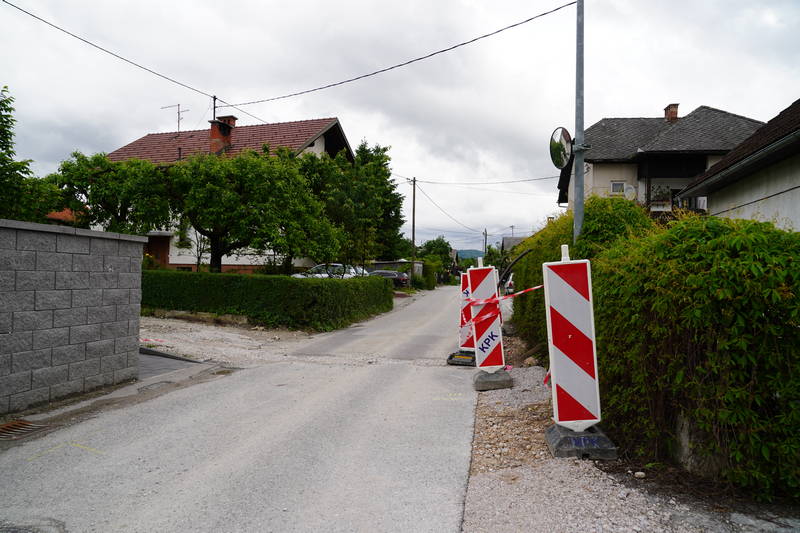

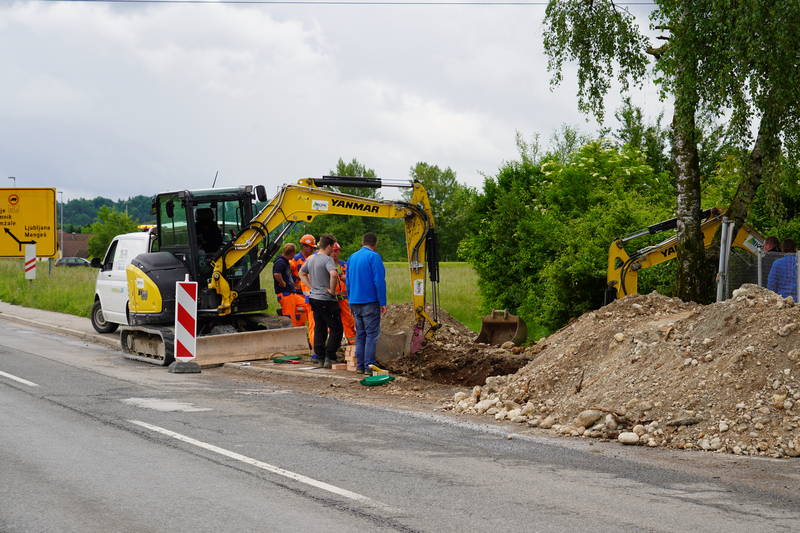

Vreme je kamniškim komunalcem v minulih dneh vsaj nekoliko ponagajalo tudi pri izgradnji kabelske kanalizacije v Šmarci, kjer se dela trenutno nadaljujejo na Radomeljski, Koroški in Bistriški ulici.

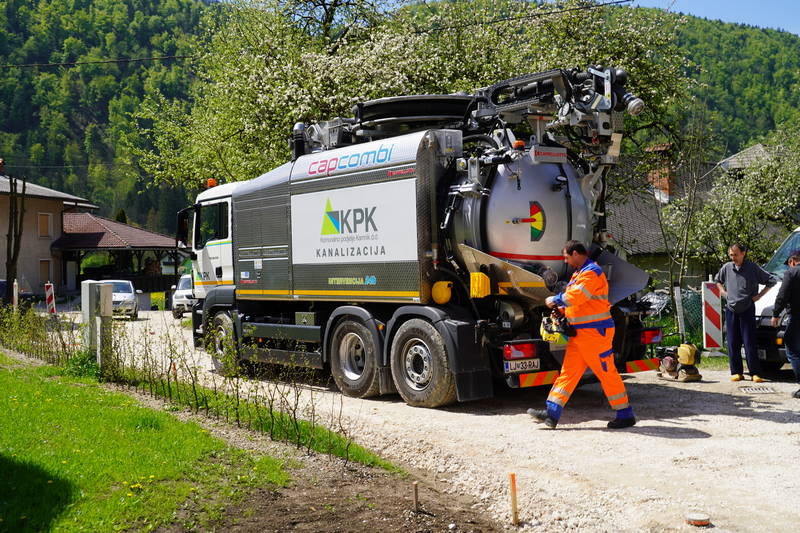

Vzdrževanje kanalizacije, vodovoda, javne razsvetljave in pokopališč

Ne glede na vreme, pa so bila izvedena številna redna, pa tudi izredna vzdrževalna dela na sistemih javne kanalizacije, vodovoda ter javne razsvetljave.

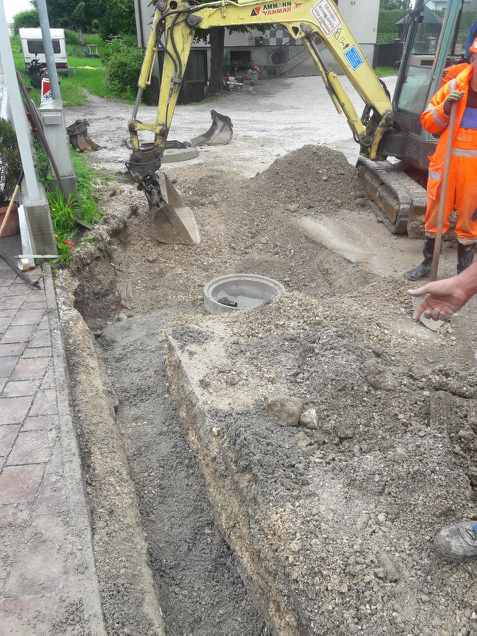

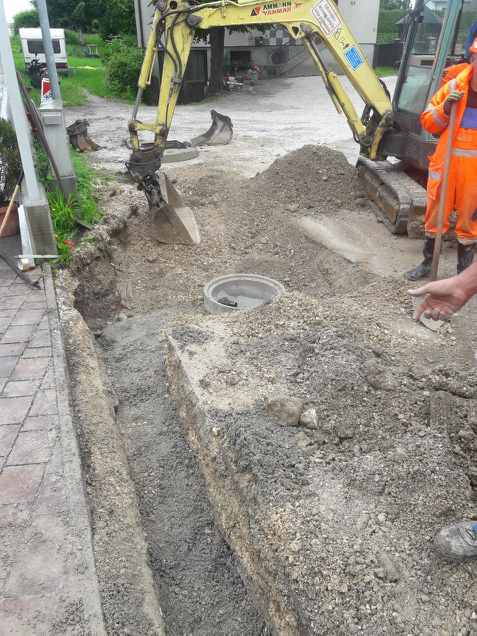

Po rednem planu so bile izpraznjene greznice v Buču, Motniku, Srednji vasi, v Spodnjih Stranjah in v Šmartnem, na različnih mestih so bili izvedeni kanalizacijski priključki, medtem ko sta bili obnova kanalizacije na Ljubljanski cesti in preventivna deratizacija prestavljeni na čas, ko bodo to dopuščale vremenske razmere.

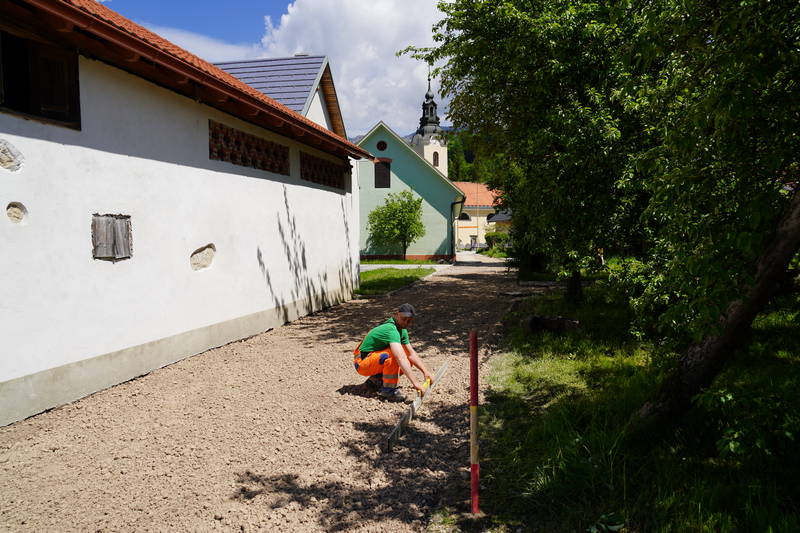

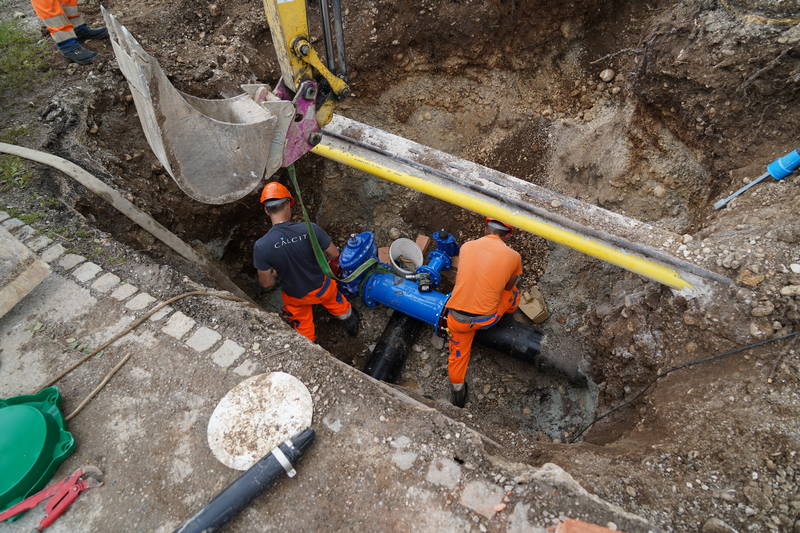

Popisanih in zamenjanih je bilo tudi večje število vodomerov, očiščeni so bili vodooskrbni objekti, v vodno zajetje Somarček je bila pripeljana voda, izdelanih pa je bilo tudi nekaj novih vodovodnih priključkov.

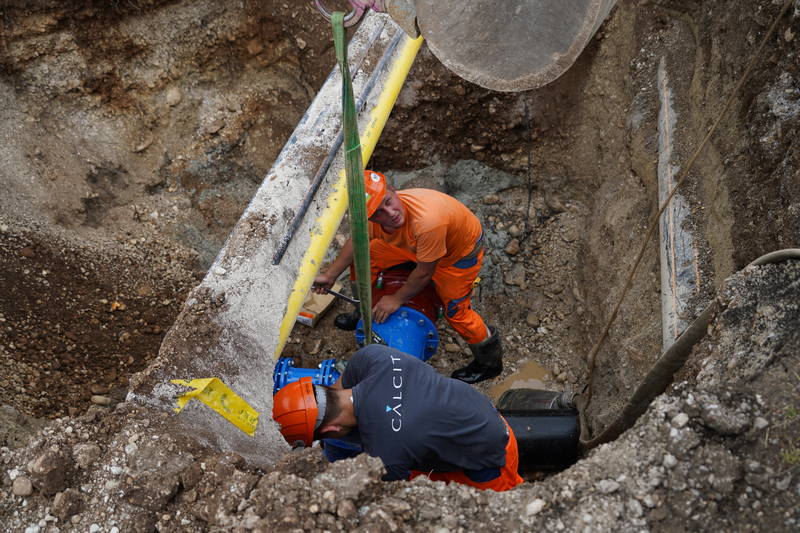

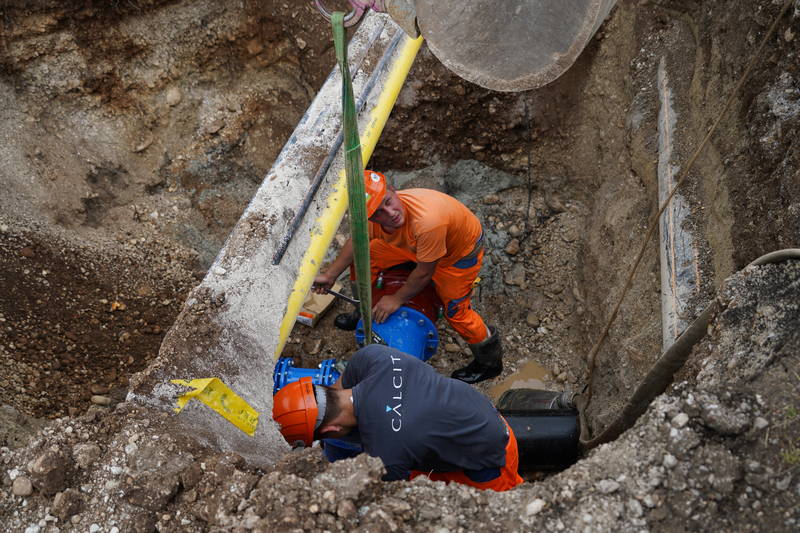

Je bil pa na Korenovi cesti, sočasno ob odpravi napake na vodovodnem sistemu, postavljen tudi nov hidrant ter izveden nov priključek.

V Lokah je bila dograjena javna razsvetljava, pregledanih pa je bilo tudi 137 prižigališč javne razsvetljave, delavci KPK pa so obenem obesili tudi nekaj novih transparentov.

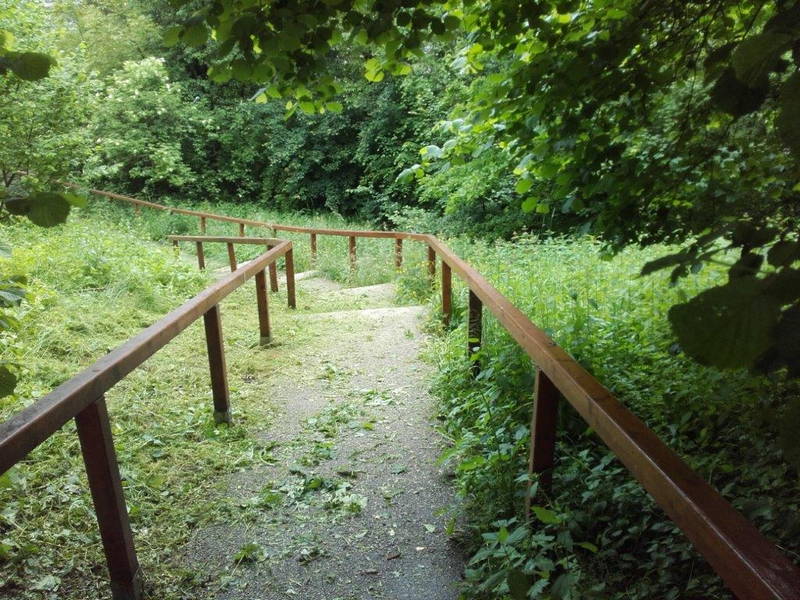

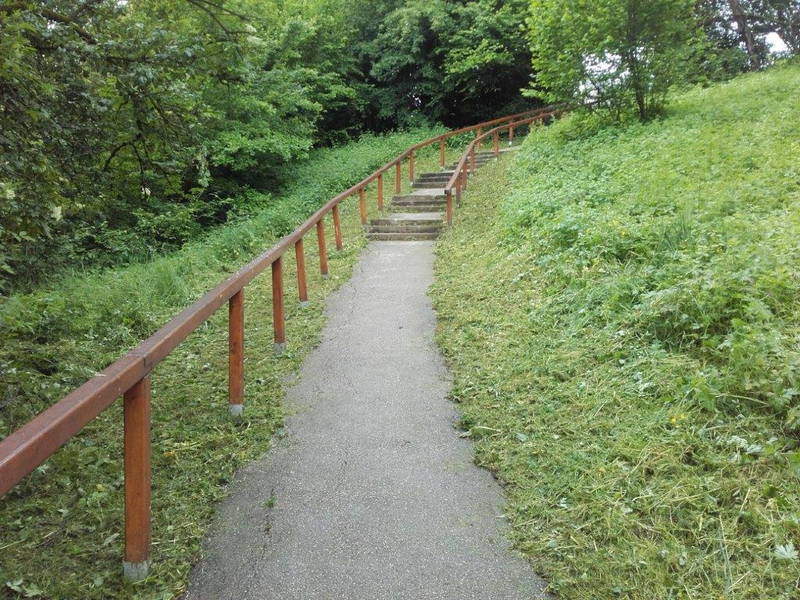

Kot običajno je bilo poskrbljeno tudi za nemoteno izvajanje pogrebne službe, vzdrževanje pokopališč in poslovilnih vežic, na katerih so bili očiščeni žlebovi, poslovilne vežice temeljito očiščene, urejena pa tudi sama okolica vežic in pokopališč.

Okvirni načrt dela KPK v prihodnjem tednu

V tednu med 28. 5. in  3. 6. 2019 v Komunalnem podjetju Kamnik načrtujejo:

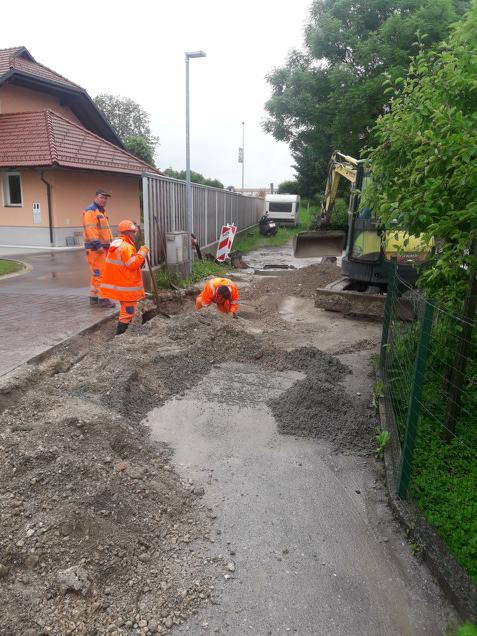

  • Ureditev pločnika: LJUBLJANSKA CESTA
  • Ureditev makadamske ceste: ROVA, PALOVČE, VELIKA LAŠNA, GRADIŠČE
  • Košnja: MALI GRAD
  • Nasip bankin: ŽALE
  • Obsekavanje vej: PEROVO
  • Strojna košnja: OBČINA KAMNIK
  • Obnova horizontalne signalizacije: okolica KAMNIKA
  • Urejanje parkirišča: KRANJSKI RAK
  • Pregledi cest.
  • KOHEZIJA: IZGRADNJA SEKUNDARNE KANALIZACIJE IN VODOVODA V TUHINJSKI DOLINI – nadaljevanje del:

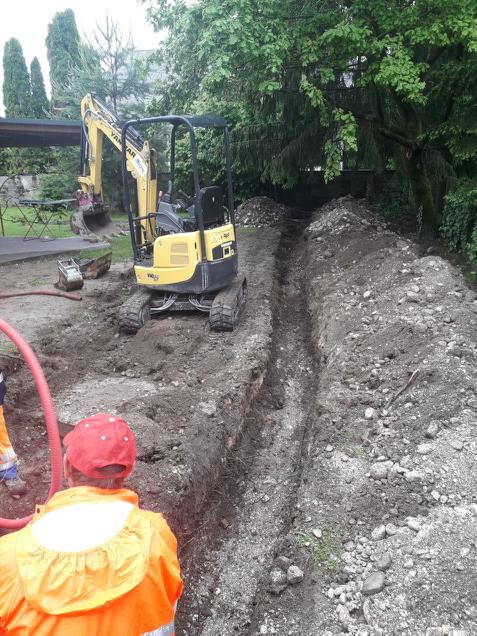

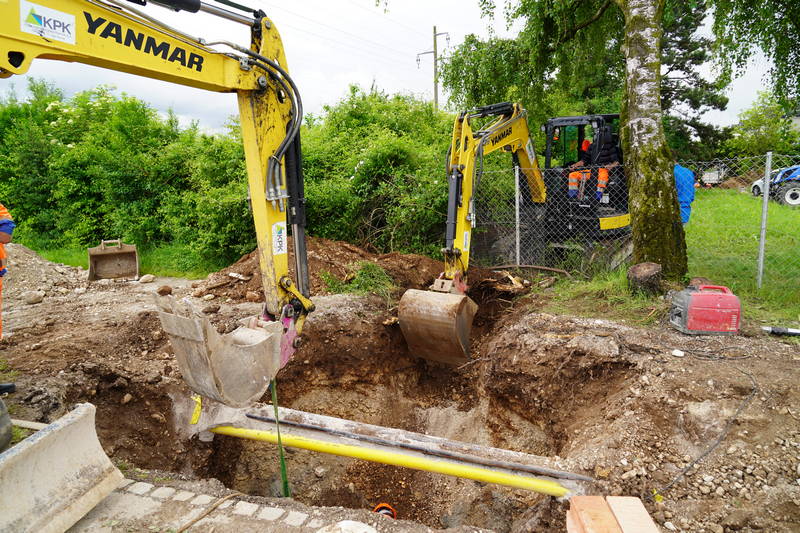

    • SOTESKA: Nadaljevanje del na kanalu T9 (izvedba kanala 40m, postavitev 1 jaška, izkop in zasip zgornjega ustroja 200 m3, izvedba telekomunikacijskih vodov 40 m, izvedba vodovoda 40 m).
    • MARKOVO: Nadaljevanje del na kanalu A1 in A 1-6 (izvedba kanala 50 m, izkop 200 m3 in zasip 200 m3, izvedba 4 priključkov, izvedba meteornega kanala 50 m, izvedba telekomunikacijskih vodov 50 m in vodovoda 50 m.
  • IZDELAVA KABELSKE KANALIZACIJE V ŠMARCI – nadaljevanje del: BISTRIŠKA, GORNJI LOG.
  • Čiščenje greznic po rednem planu: KLEMENČEVO, OKROGLO, ZAKAL
  • Izvedba kanalizacijskih priključkov: TRDINOVA
  • Obnova kanalizacije: LJUBLJANSKA CESTA (v okviru rednega vzdrževanja – posedena kanalizacija povzroča zastoje v ceveh; cca. 30 m cevi) – pričetek takoj ob ugodnih vremenskih razmerah.
  • Preventivna deratizacija (le v primeru ugodnih vremenskih razmer; v nasprotnem primeru dež izpira sredstvo proti podganam) – vnos deratizacijskega sredstva v jaške (do 1000 kom): celotno območje OBČINE KAMNIK – pričetek takoj, ko bodo vremenske razmere ugodnejše.
  • Menjave in prestavitve vodomerov ter izdelave hišnih priključkov.
  • Popravilo okvar in čiščenje objektov.
  • Menjava ventila: ODBOJKA NA MIVKI
  • Izdelava novih hišnih priključkov: KORENOVA
  • Menjave in prestavitve vodomerov ter izdelave hišnih priključkov.
  • Popravilo okvar in čiščenje objektov.
  • Menjava ventila: ODBOJKA NA MIVKI
  • Izdelava novih hišnih priključkov: KORENOVA
  • *Dela v okviru investicijskih projektov – nadaljevanje del.
  • Dograditev JR: postavitev kamniške svetilke na avtobusni postaji.
  • Redno vzdrževanje javne razsvetljave.
  • Meritve elektro inštalacij na dograjenih svetilkah JR: SREDNJA VAS, ŠMARCA, GODIČ
  • Redna vzdrževalna dela: vzdrževanje poti, urejanje okolice, drevja in grmičevja na pokopališčih.
  • Čiščenje stopnic: ŽALE
  • Košnja pokopališč: MEKINJE

Portal Kamnik.info za svoje delovanje uporablja piškotke. S piškotki zagotavljamo boljšo uporabniško izkušnjo, enostavnejši pregled vsebin, analizo uporabe, oglasne sisteme in funkcionalnosti strani. S klikom na »Sprejmi piškotke« dovoljujete uporabo vseh piškotkov. Piškotke za posamezne namene lahko izberete in urejate s klikom na »Nastavitve«.

Close Popup
Privacy Settings saved!
Nastavitev piškotkov

Spletno mesto uporablja piškotke za izboljšanje vaše izkušnje med krmarjenjem po spletnem mestu. Od tega so piškotki, ki so razvrščeni glede na namen, shranjeni v vašem brskalniku, saj pripomorejo k boljšemu delovanju osnovnih funkcionalnosti spletnega mesta. Uporabljamo tudi piškotke tretjih oseb oz. zunanjih partnerjev, kot so denimo Google ter družabnih omrežji, kot je Facebook. Ti piškotki nam pomagajo pri vodenju statistike obiska in oglaševanja. Omenjeni piškotki bodo shranjeni v vašem brskalniku samo z vašim soglasjem. Piškotke lahko tudi onemogočite, kar pa lahko vpliva na delovanje oz. izgled same strani.

Piškotki, ki so nujno potrebni za pravilno delovanje spletne strani. Teh piškotkov ni mogoče zavrniti.

Nujni piškotki
Za nemoteno delovanje portala uporabljamo sledeče nujne piškotke:
  • wordpress_test_cookie
  • wordpress_logged_in_
  • wordpress_sec

Save
Shrani nastavitve
